محمود سعيد برغش :-
١- ضمن المشروع القومي لتأهيل وتبطين الترع:
– الإعلان عن طرح عدد ١٤ عملية تأهيل للترع بدائرة الإدارات العامة (١٢ عملية بري اسوان بأطوال ٦٦.٦٧ كم – ٢ عملية بتوسع وسط الدلتا بأطوال ١٢.٣٩ كم) بإجمالي أطوال ٧٩.٠٦ كم تماشيا مع الخطة الزمنية للطرح.
– استمرار اعمال تأهيل ترعة مصرف شمنديل بالإدارة العامة لري المنوفية.
٢- أنشطة متابعة وتنفيذ أعمال التطهيرات على الترع ومخرات السيول ومتابعة تشغيل محطات الري:

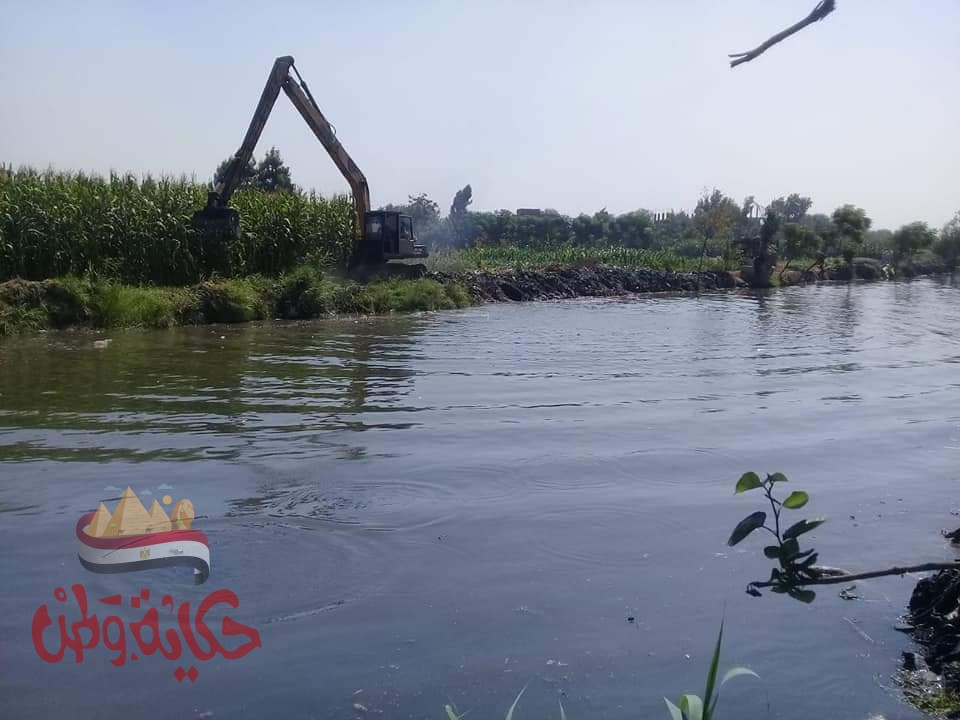

– استمرار متابعة اعمال التطهيرات للترع و مخرات السيول بنطاق إدارات الري بمحافظات (المنوفية – الفيوم – اسيوط).
٣- ضمن جهود ضبط المناسيب ومراقبة حالة الترع والجسور:
– قيام قطاع الري/الإدارة المركزية لتوزيع المياه ومسئولي إدارتها العامه بنطاق وجهي قبلي وبحري و الدلتا بالمرور على الرياحات والترع الرئيسية للتأكد من سلامه الجسور وضبط تعليمات البوابات والحجوزات والاطمئنان على مناسيب المياه في حالتها الآمنة.
٤- في إطار الحملة القومية لاسترداد الأراضي وإزالة التعديات على املاك الري والنيل:
خلال أيام الاجازات و العطل الرسمية يستمر مرور الساده المهندسين ومسئولي الإدارات العامه الرى وحماية النيل بالمرور لتفقد الأوضاع و ضبط المخالفات في مهدها و اتخاذ اللازم فورا …
(وفيما يخص إزالة التعديات على حرم الترع وأراضي أملاك الرى تم):
– تنفيذ عدد ١٠ قرارات ازاله مخالفات باجمالى مساحه ٢١٠٠ م٢ (مبانى ومكامير) بالإدارة العامة لرى زفتي.
(فيما يخص أنشطة حماية النيل فتم تنفيذ):
– إضافة إلي مجهود الأمس الخميس، تم تنفيذ عدد ٤ قرار إزالة (حظائر من الخشب والطوب الاحمر) بمعرفة الادارة العامه لتطوير وحمايه نهر النيل شمال فرع دمياط.
٥- متابعة تنفيذ المشروعات على مرافق الرى واعمال التشغيل الذاتي:
– إصلاح بوابة المجرور الأسيوطي ك ١.٧٠٠ و بوابه ك ٦.٢٠٠ زمام هندسة رى ساحل سليم بمعرفه ورشه قناطر اسيوط نطاق الاداره العامه لرى اسيوط.
